O contrato de concessão foi assinado em 10 de fevereiro de 2017. As obras tiveram início em 21 de junho de 2018 e, em janeiro de 2021, o empreendimento obteve autorização para início de operação, antecipando o prazo regulatório.
Cronograma
Atualmente, a Tropicália Transmissora de Energia S.A. opera com toda a sua estrutura em pleno funcionamento, cumprindo seu papel estratégico no sistema elétrico nacional.
Dados Técnicos
O empreendimento consiste em uma Linha de Transmissão em 500 kV, com capacidade de transmissão de até 2.503 MVA em operação normal, podendo alcançar 3.464 MVA.
A linha possui aproximadamente 245,83 km de extensão, em circuito simples, com origem na Subestação Sapeaçu e término na Subestação Poções III.
O projeto contempla ainda:
Reatores monofásicos de linha instalados nas subestações de Sapeaçu e Poções III (incluindo unidades reserva)
Entradas de linha, interligações de barramentos e demais instalações associadas
Infraestrutura conforme especificações do edital e anexos técnicos
Cabos e Estruturas Utilizadas

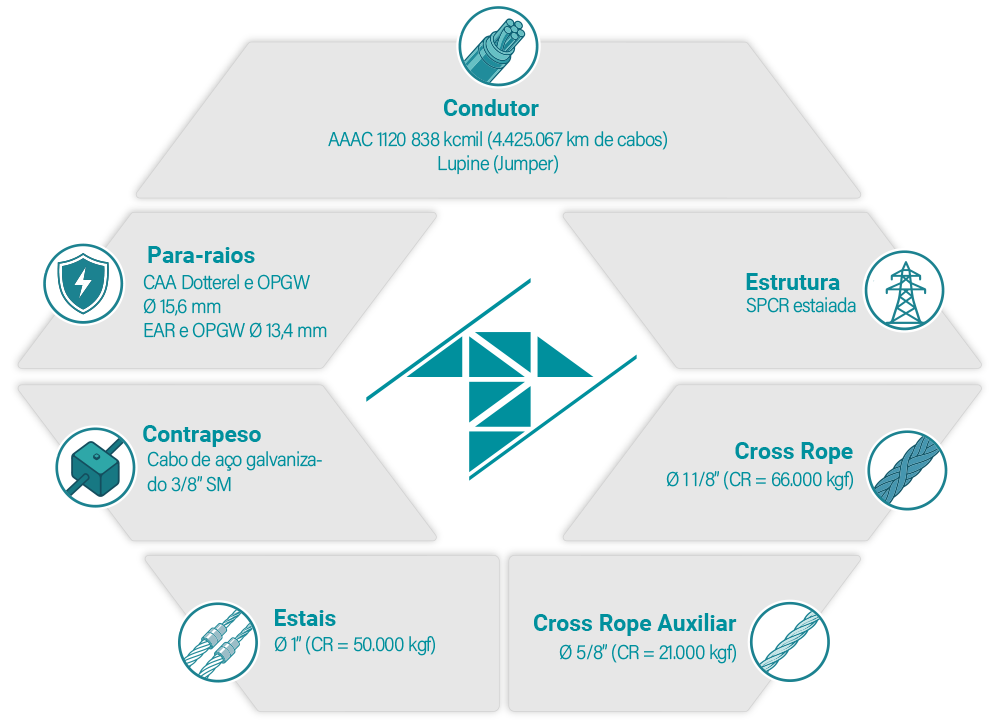

A linha de transmissão possui um vão médio entre torres de 485,83 metros e utiliza os seguintes materiais:
